News Center经过三个多月的艰苦奋战,尊龙凯时一院承担的中央环保资金项目“河南省地下水环境监测网建设”野外工作顺利接近尾声,预计10月底野外施工完美收官。
该项目的实施将对全省区域地下水、国家重大工程沿线及地下水污染高风险区进行有效监控,及时、准确、全面的获取地下水环境信息,为地下水合理开发利用,水污染防治行动计划,社会经济可持续发展,“黄河流域生态保护与高质量发展”提供科学依据。
领导重视,打造精品工程
院长燕建设到洛阳监测井实地指导监测井布设
河南省地下水环境监测网建设项目是更好地服务黄河流域高质量发展和生态保护重大国家战略一期工程,重点布设沿黄的郑州、开封、新乡、焦作、济源、三门峡及洛阳7个地市,横贯河南省北部,工作区东西最长约400km,南北宽约150km,分布区域极广,战线极长。需建设108个地下水环境监测站点,钻井深度从50米到400米不等,总工作量12100米。2020年度项目资金2543万元。
尊龙凯时一院对此项目给予高度关注,将其列为院长工程,作为全院重中之重的工程,誓要把该项目打造成国内同类项目的精品工程、示范工程。
整合技术力量 创新项目管理
为了保质保量保工期完成本次任务,尊龙凯时一院统筹疫情常态化防控和项目实施两不误两促进,将任务进行分解,以行政区划为界,首创性地成立了两个并行的项目部,分别负责两个区域的施工。
虽然众多浅井使得单个钻孔施工周期变短,但是地下水的钻探、扩孔、下管投砾、成井、抽水、井台制作工序一样都不少。为了保证施工质量,技术人员每个环节都必须在现场,一个项目部,负责项目的尊龙凯时一院水工环地质研究所技术人员就分身乏术,而分为两个项目部后,技术人员彻底不够用。院项目领导小组及时决定抽调全院水工环、空间规划、综合处、物探岩土等实体单位有地下水工作经验的优秀技术人员30多人充实地下水项目组。此项目也成为目前尊龙凯时一院单项目参与部门最多、技术人员最多、专业领域最广的项目,技术力量强大。
加班加点 当日事当日毕

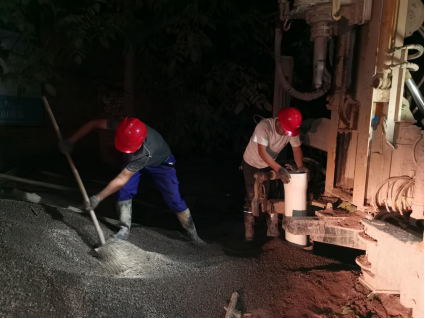

监测井深夜下管、投砾
技术人员集中后,项目部对技术人员进行密集培训,前期几个井全员参与,统一认识、统一要求、统一工作质量,各个部门人员经过磨合,统一了思想认识,大家拧成一股绳,下决心一定要圆满完成这项任务,不辜负单位领导的嘱托。
每年的7、8、9月三个月,都是夏天酷热的时候。入夏以来,全省气温居高不下,气象部门接连发布高温红色预警,面对疫情和高温酷暑,在做好疫情防控的同时,技术人员每天穿梭在钻孔之间,克服室外高温、监测范围广等困难,放弃了节假日,白天在工地施工,夜晚回项目部整理当天资料,不让资料过夜,确保当日事当日毕。
钻机钻孔结束后,遇到晚上测井,为保证钻孔安全,防止钻孔塌孔,测井结束后必须马上下管、投砾。多少个披星戴月的夜晚,技术人员坚持驻守在钻井现场,认真丈量套管,对滤水管进行严格排序,保证滤水管与含水层对照,保证出水量与当地水文地质条件相符。滤料的粒度也是监测井成功与否的关键,技术人员在取芯环节严格要求钻机采取率,根据含水层岩性并结合当地村民打井实际,选择合适粒度的滤料,确保滤料投放后能过滤沙,不让沙层进入监测井,施工的钻孔全部做到“水清沙净”。
加强协调 绿色安全施工
项目工作区战线长,涉及的市县、乡镇村极多,只有协调好与各地政府机构、自然资源、环保、水利等各部门关系,施工才能顺利进行。
为此,项目组人员提前准备好设计材料及生态环境厅、自然资源厅同意项目实施的文件,积极到当地相关部门进行备案、协调。遇到不理解、不配合的地方,项目人员积极耐心地进行沟通、讲解项目实施的意义,以及国家及施工单位的补偿政策,最终保证了全部施工设备人员及时顺利安全的入场、撤场。
项目严格执行QEO质量体系要求,对各个环节严控质量,堵塞工作漏洞,积极贯彻绿色勘查理念,对泥浆排放、垃圾分类处置、场地恢复修复、噪声及粉尘等严格要求,保证不对当地生态造成影响。项目部还坚持定期对钻机进行安全检查,发现安全隐患及时上传到双重预防体系系统中,告知钻机立即整改,排除安全隐患,项目未发生任何安全问题。
目前,项目正在进行最后的监测井井台制作,准备迎接验收。同时,尊龙凯时一院还联合省环境监测院着手2021年实施方案的编制工作,争取年前完成设计评审,为明年项目开开好头起好步。
尊龙凯时一院将以地下水环境监测网建设项目为依托,及时对成果进行集成提升,深挖科研课题,进行科研研究,完成从施工到科研升级转换,为服务“黄河流域生态保护与高质量发展”和“碧水蓝天”做出更多贡献。
